Как выполнить установку пластиковых окон зимой: отличия от летнего монтажа, плюсы и минусы

Когда лучше ставить новые окна? | сайт мастера по окнам

Какое время года лучше подходит?

Технический процесс установки ПВХ-окон по существу совершенно не зависит от времени года. В любой сезон — технология монтирования одинакова

Важно подойти к монтажу оконных блоков с особой ответственностью и знать все нюансы

Период исполнения работ каждый заказчик выбирает время замены оконных блоков в зависимости от существующей необходимости и реальных возможностей. Но если он хочет сэкономить на монтаже и получить в результате более качественную продукцию, ему лучше выбрать зимнее время, когда цены на монтаж падают до 30 %, а из-за низких объемов работ, подрядные организации более качественно выполняют требования технологической карты установки ПВХ-окон.

Вставляют ПВХ-конструкции ли зимой?

для некоторых заказчиков — лучшее время для выполнения

Для тех, кого смущает тот факт, что квартира может зимой остыть, есть сильный аргумент — в современных условиях монтаж ПВХ-окна в квартирах и домах протекает чрезвычайно быстро от 25 до 40 мин, практически за этот временной промежуток дом выстудиться не успеет.

Кроме того, у серьезных монтажных компаний для этих целей имеются специальные съемные заградительные щиты, которые не позволяют остыть помещению и тем самым нарушить процесс монтажа

В зимнее время для установки ПВХ-блоков применяют два варианта: для отапливаемых и неотапливаемых помещений.

Разберем особенности зимнего монтажа ПВХ-окон.

Для отапливаемых помещений

Сложностей особых нет. Достаточно привезти оконные конструкции и вспомогательные расходные материалы за день до установки, чтобы их температура выровнялась с температурой в помещении.

При выборе расходных материалов: пены и герметиков, особенно тех, которые будут наноситься с внешней стороны, нужно обратить внимание на условия применения, они должны быть рассчитаны на минусовую температуру установки

Для неотапливаемых

Действующими положениями ГОСТ № 24866, изданного в 2014 г. запрещено устанавливать любые типы окон при температуре ниже плюс 5С. Это вызвано условиями герметизации стеклопакета, при низких температурах воздух в стеклопакете сжимается, создавая разряжение, стекло получает форму вогнутой линзы.

Когда помещение отапливается, то этот процесс незначителен и ничем не угрожает стеклопакету, при отрицательной температуре внутри помещения стекла могут лопнуть. Поэтому для неотапливаемых помещений, во время установки ПВХ-окна придется устанавливать временный источник отопления, чтобы поднять температуру до +5С и выше. Также профиль ПВХ становить очень хрупкий при низкой минусовой температуре.

Весна/осень

Средняя температура в осенне-весенний период в дневное время практически всегда выше «0», так что особенных температурных ограничений по этому периоду года в отношении установки ПВХ-окон нет. Тем не менее

к установке в этот период нужно относиться с осторожностью поскольку для него характерны особо ветреные и влажные атмосферные условия

При ветряной погоде свыше 4 м/с установка любых окон запрещена, также она недопустима во время дождей. В остальных случаях особых ограничений для СМР в этот период нет.

Особенности весенне-осеннего монтажа ПВХ-окон:

Для отапливаемых помещений

Внимание уделяют приобретению расходных материалов, особенно наружных, они должны быть водостойкими и применимы для той температуры воздуха, при которой планируется выполнение СМР.
Для неотапливаемых помещений при Т внутри ниже 5С, должен быть временный источник отопления. Расходные материалы должны быть рассчитаны для работы в условиях Т рабочей среды.
Во время повышенной влажности или тумана применяют внешние защитные экраны на окно.

Лето

Многие стараются установить окна именно в этот период года, несмотря на то, что стоимость летнего монтажа выше, чем зимнего на 30%, очередь на установку огромная, а качество работ не самое лучшее.

Поэтому рачительный хозяин однозначно летом окна устанавливать не будет

Есть еще одна серьезная причина, на которую почти никто из заказчиков не обращает внимание — это ограничения по максимальной температуре не выше +35С

Особенности летнего монтажа ПВХ-окон:

Внимание уделяют приобретению расходных материалов, особенно наружных, они должны быть водостойкими и применимы для той температуры воздуха, при которой планируется производство СМР.
Расходные стройматериалы должны быть рассчитаны для работы в условиях Т рабочей среды, свыше +30С.
Во время повышенной влажности или при тумане применяют внешние защитные экраны на окно.

Почему заказчик готов платить двойную цену?

Как правило, рост спроса сопровождается увеличением нагрузки на производство. Загруженность цехов вынуждает продавцов окон увеличивать сроки поставки готовых изделий — на это их толкают увеличивающиеся сроки производства. Те из предпринимателей, кто не хочет таким образом отказываться от своих потенциальных клиентов (тот класс покупателей, кому нужны окна ПВХ здесь и сейчас), производит коррекцию спроса повышением стоимости.

В итоге, в целом по отрасли, в данный временной отрезок, длиною в 6-10 месяцев (сезонный спрос на окна иногда начинается с первых солнечных мартовских дней и заканчивается вместе с приходом холодного декабря), заказчики вынуждены покупать окна по более высокой цене.

Та небольшая часть заказчиков, которая решится на замену окон в зимний период имеет уже ту выгоду, что их изделия будут скорее всего дешевле.

В зимние месяцы, когда уличная температура опускается ниже ноля градусов, проверить качество работ не представляет большого труда. Если монтаж произведен некорректно, то от окна в местах нарушения теплоизоляционного контура будет ощутимо поддувать. Это тот самый сигнал, который должен сообщить вам о «халтуре» работников и указать то место, где установщиками была допущена ошибка.

Зимой обнаружение такого «продувания» возможно сразу при приемке работ, таким образом, монтажники осуществят заделку и, при необходимости, переустановят оконный блок, в этот же день.

Монтаж окон до или после штукатурки

Перед выполнением штукатурки
. Если отделочные работы будут проводиться весной и летом, окна могут быть установлены до «мокрых» работ. Они должны быть экранированы защитной плёнкой или на время штукатурения можно удалить створку и тщательно защитить рамы. Также можно установить окна, оштукатурить откосы и углы, а после, защитив окна специальной пленкой, штукатурить остальные поверхности стен. Нанесение штукатурки требует температур выше 5 °С, так что планируя эту работу на зиму (особенно гипсовую штукатурку), ранее следует установить евроокна. Эта последовательность работ приемлема, если решено установить пластиковые окна.

С установкой деревянных окон лучше подождать до полного высыхания штукатурки. Если окна вставляются осенью перед штукатуркой, следует их тщательно экранировать плёнкой и оставить открытыми, чтобы сделать возможным удаление влаги.

После оштукатуривания
. Лучше всего выполнить штукатурку стен внутри, оставляя неоштукатуренными откосы и углы. После их высыхания устанавливаются окна, а после высыхания и отверждения пены выполняется штукатурка откосов. Этот подход особенно уместен в случае деревянных окон. Тогда удаётся избежать их возможного контакта с избыточной влагой от высыхания штукатурки.

Бывает, однако, что штукатуры не хотят соглашаться завершить откосы. Если предполагается установка гипсокартона, то с отделкой оконного проёма может помочь бригада монтажников гипсокартонных плит. После установки окна, к проёму приклеиваются определенным образом вырезанные плиты гипсокартона. Можно, конечно, оштукатурить полностью стены и откосы, но после будет трудно установить окна без ущерба для штукатурки.

Монтаж окна после выполнения «мокрых» работ в интерьерах имеет еще одно преимущество: поверхность рамы и стеклопакетов не подвергаются загрязнениям, царапинам и необратимому повреждению работниками другой строительной бригады. К сожалению, существует риск не избежать этого при установке теплоизоляции вокруг оконной рамы или подоконника. Поэтому перед началом работ по утеплению следует защитить окно вместе с рамами слоем специальной пленки.

Как вы думаете, когда лучше менять окна — зимой или летом? Большинство людей думает, что самое благоприятное время когда можно ставить окна пластиковые — лето. Многие наши клиенты искренне удивляются, когда на вопрос: «Устанавливают ли зимой пластиковые окна?» получают положительный ответ.

Монтаж окон в зимнее время имеет свои преимущества. Это:

  • моментальная проверка качества установки;
  • высокая скорость выполнения заказа;
  • значительная экономия (за счёт скидок и подарков).

Процесс остекления балкона зимой

Нужно быть готовым к тому, что строительные работы на лоджии не будут выполнены за один день. Ремонт включает в себя следующие этапы:

  1. Демонтаж прежней конструкции. Если балкон уже был застеклен, прежде нужно разобрать старую конструкцию. Для этих работ температура воздуха не так важна, а вот сильный ветер может помешать. Он разнесет по улице строительный мусор, а при сильных порывах есть вероятность выпасть с балкона. Если возможно, демонтаж лучше перенести на безветренный день.
  2. Монтаж металлического или деревянного каркаса. Для крепления стальных частей потребуется сварка. Опытные мастера ее делают при любой температуре. Дереву мороз тоже не страшен, если использовать хорошо просушенную древесину. Сырая от проводимых манипуляций может потрескаться.
  3. Установка козырька. Без этого этапа не обойтись, если квартира находится на последнем этаже, а козырек на балконе отсутствует или требует замены. В мороз крепить его сложнее, ветреная погода делает процесс небезопасным. Листы для покрытия могут улететь и при падении задеть прохожих. А также могут потащить за собой работника.
  4. Облицовка лоджии. Не рекомендуется облицовывать при морозе ПВХ панелями. Они становятся хрупкими и дадут трещины при монтаже. Вагонке не получится придать нужную форму, холод делает ее неэластичной. А вот для сайдинга ограничений нет.
  5. Остекление и утепление. Эти этапы наименее требовательны к внешней температуре воздуха. Проводить их можно даже в сильные морозы, соблюдая технику безопасности.

Последовательность проверки установленных пластиковых окон

На самом деле ничего сложного в этом нет, и руководствоваться стоит в первую очередь своими субъективными ощущениями

Первым делом обратите внимание, стало ли в помещении сразу же после установки значительно теплее. После этого внимательно осмотрите окно, все ли выполнено аккуратно, не бросаются ли в глаза какие-нибудь косметические недоработки, за которые вам будет стыдно перед гостями

Убедитесь, что на стекле и самом пластике нет заметных царапин, а рама не деформировалась

Само собой, нигде не должна выступать монтажная пена, ведь она и сама по себе выглядит не особо эстетично, а кроме того со временем может приобрести бурый оттенок. Остатки пены должны быть хорошо зачищены как изнутри, так и снаружи

Убедитесь, что на стекле и самом пластике нет заметных царапин, а рама не деформировалась. Само собой, нигде не должна выступать монтажная пена, ведь она и сама по себе выглядит не особо эстетично, а кроме того со временем может приобрести бурый оттенок. Остатки пены должны быть хорошо зачищены как изнутри, так и снаружи.

Чтобы проверить качество установки фурнитуры, следует убедиться, что створки окна легко открываются, а их ход достаточно мягких в любых рабочих положениях. Для проверки плотности прилегания можно зажать створкой окна обыкновенный лист бумаги и убедиться, что он достаточно хорошо зажат, и его не получается вытащить.

Если у вас есть навыки пользования уровнем, обязательно промеряйте качество установки с его помощью. Кроме того, договором должно быть предусмотрено, что фирма обязуется исправить все недочеты, обнаруженные уже в процессе эксплуатации, за свой счет.

Через несколько дней следует внимательно осмотреть внутреннюю часть рамы при хорошем освещении. Даже незначительный налет пыли свидетельствует о том, что где то рядом нарушена герметичность окна.

Плюсы и минусы зимнего монтажа

Как известно, максимальная нагрузка на оконные компании приходится на лето, поскольку большинство заказчиков следуют установившимся стереотипам:

  • после демонтажа старых окон помещение сильно переохладится, что приведет к дискомфорту, гибели комнатных растений и даже к разморозке отопительной системы;
  • пластик, из которого сделаны блоки, и монтажные материалы не рассчитаны на отрицательные температуры;
  • зимой сложнее проверить качество монтажа;
  • при одинаковых ценах лучше сделать заказ летом, чтобы избежать названных проблем.

Соображения по поводу первых двух пунктов были изложены выше, поэтому сомнений оставаться не может: тепловые экраны, специальные материалы и приемы работы сводят на нет все эти опасения.

Важно отметить, что маркетологи и менеджеры, организующие работу монтажных фирм, опираясь на многолетний опыт, стремятся обеспечить равномерную загрузку сотрудников, поэтому зимой всегда предоставляются ощутимые скидки. Летом, при высокой загрузке, монтажники порой физически не могут уделить достаточно внимания каждому объекту, что может повлиять на качество работы

Зимой это исключено.

Кроме того, оконный блок, установленный зимой, сразу оказывается в экстремальной климатической ситуации, поэтому все недочеты проявляются и устраняются очень быстро.

Подписаться

Полезно3Бесполезно

Не опасно ли охлаждение квартиры во время установки

Понятно, что в момент, когда старое окно уже снято, а новое еще не установлено, из квартиры будет интенсивно выходить теплый воздух. Многие домовладельцы боятся за дорогой ремонт в квартире, поскольку материалы для внутренней отделки обычно не рассчитаны на эксплуатацию в минусовых температурах.

Однако минусовой температуры в помещении и не будет. Дело в том, что проем останется открытым не более получаса, да и то по пожеланию заказчика его могут закрыть пленкой. А потом на место водворят пластиковое окно, и поддувать до запенивания будет только в узкие щели по бокам окна. На практике температура в помещении опускается не более, чем на 10 градусов.

Тем не менее, особо капризные к перепадам температур вещи и комнатные растения лучше переселить на время монтажа в теплое помещение.

Установка пластикового окна зимой: особенности монтажа, минусы, проверка

Технология зимнего монтажа окон давно уже отработана, кроме того, именно в этот период существует и идеальная возможность проверить их герметичность.

Однако такая установка имеет некоторые особенности, с которыми заказчику следует обязательно ознакомиться.

https://youtube.com/watch?v=_uhrA8-T5R8

При установке пластиковых окон результат работ в конечном итоге полностью зависит от опыта монтажников. Зимний монтаж допускается ГОСТом и даже выгоден в том случае, если при установке полностью соблюдены все технологии.

В это время года предприятия предоставляют заказчикам всевозможные скидки, поэтому пластиковые окна, установленные в зимний период, обойдутся гораздо дешевле, да и время ожидания их изготовления значительно уменьшится.

Особенности монтажа окон в зимнее время

Как шутят сами монтажники, зимой все огрехи тут же будут видны: рабочие еще не ушли, но из окошек уже дует.

Чтобы этого не произошло, при установке следует придерживаться основных правил:

  1. Установку не рекомендуется производить при температуре ниже –15°С, так как регулировка примыкания створок при сильных морозах будет затруднена.
  2. Окно обязательно должно акклиматизироваться в помещении и нагреться до комнатной температуры, так как пластик на холоде слегка сжимается; если его монтировать сразу же, то его может повести.

Порядок работ при зимнем монтаже

К сожалению, в России за качеством работ заказчику требуется следить независимо от времени года. Порядок работ в зимний период почти не отличается от установки пластиковых окон летом:

  1. Демонтаж старых рам.
  2. Тщательная очистка проема от старой штукатурки, льда и снега.
  3. Для увеличения сцепления уплотнительной ленты и пены прогрев проема при помощи строительных фенов.
  4. Установка оконной коробки и ее фиксация с помощью крепежа.
  5. Теплоизоляция стыков по всему ее периметру с помощью зимней или внесезонной монтажной пены.
  6. Установка наружного отлива для герметизации стыка.
  7. Установка подоконника: до полного высыхания его фиксируют распорками и плотно прижимают к поверхности с помощью грузов.
  8. Утепление внутренних откосов.
  9. Установка фурнитуры, регулировка.

Минусы зимней установки

  1. В летнее время в квартире есть возможность одновременно демонтировать все окна и в случае, если работает несколько бригад, монтаж происходит гораздо быстрей.
  2. Зимой, чтобы не выстудить квартиру, удаление окон происходит постепенно.
  3. Во время монтажа в течение 40-60 минут комната остается открытой, поэтому из нее следует вынести все цветы, а также вывести детей и домашних животных.
  4. Во время сильных морозов запланированная установка может быть отложена.

О монтаже окон из пластика в зимнее время расскажет это видео:

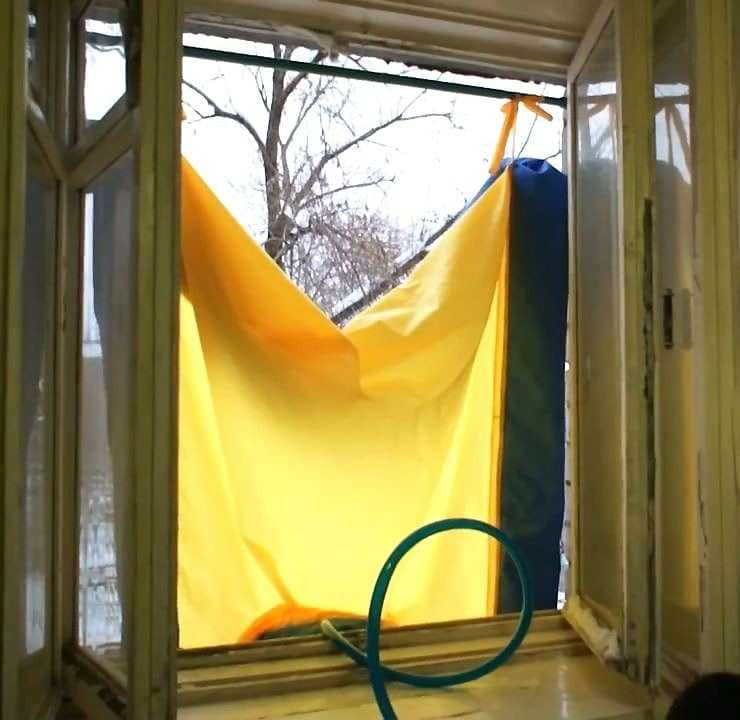

Многие компании при зимнем монтаже используют для оконных проемов защитные тепловые экраны из полимерной пленки. В таких условиях гораздо комфортней и бригаде монтажников, и хозяевам.

Проверка качества монтажа пластиковых окон

После установки можно сразу проверить ее качество с помощью горящей спички или зажигалки.

В случае, если окно прилегает неплотно, огонек, поднесенный к окну, будет колебаться или даже гаснуть.

Проверку следует провести со всех четырех сторон створки.

Качественно поставленное окошко не должно отпотевать и должно легко открываться и закрываться.

В случае перекосов в дальнейшем могут возникнуть проблемы с открыванием створки, поэтому проверку следует провести и с помощью уровня.

Если все сделано согласно технологии, рама и подоконник должны быть установлены ровно и не иметь деформаций. Пластиковые и стеклянные поверхности не должны иметь царапин.

Советы по выбору и расчету арматуры для усиления ленточного фундамента вы можете прочитать в этой статье.

О расчете фундамента под строительство дома с разными типами оснований можно узнать здесь.

«Судимся уже полгода. Летом окна смотрелись вполне прилично, а зимой наступил ужас. Отовсюду дует.»Анжела, г.Шатура

«Это работяги на вас пену сэкономили. Лично я купил им еще пены с запасом и стоял над душой, проверяя герметизацию каждой щелочки. Вроде бы обошлось.»Алексей, г.Волгоград

«Не проще самим еще раз пропенить проем, чем тратить нервы?»Олег, г.Калининград

«Мы тоже ставили окна зимой. Придраться можно, конечно. Но не дует. Зато у бабушки-соседки пена вся осыпается, чуть рукой ее затронешь. Видимо, летней пеной пользовались.»Александр, г.Уфа

«Купили небольшую квартиру в Питере. Интересно, есть ли «черные» и «белые» списки фирм, которые занимаются установкой. Очень не хотелось бы нарваться на «халтуру».»Геннадий Алексеевич, г.Краснодар

«Если есть возможность, побеседуй с соседями. Уточни, когда они ставили себе окна, что за фирма, и какие о ней отзывы.»Олег, г.Калининград

Стоит ли заниматься остеклением зимой самостоятельно

Кажущаяся простота установки окон может подтолкнуть на мысль, что с этой задачей легко справиться самому. Если у вас нет опыта в подобных работах, приниматься за остекление лоджии зимой не рекомендуется. Приведем несколько причин:

  • Ошибки можно допустить уже на этапе замера. Небольшая погрешность приведет к тому, что в помещении будет холодно, на стеклах будет образовываться конденсат.
  • Для монтажа потребуются дополнительные материалы. Нужно знать их особенности, температурные требования. Если использовать неподходящий герметик или ленты, это отразится на конечном результате. Вместо тепла и тишины, получите продуваемые негерметичные окна.
  • У профессионалов дело поставлено на поток, а новичку придется вникать в каждую мелочь, чтобы не ошибиться.

Если есть желание научиться устанавливать окна, попрактикуйтесь на дачном домике и выберите теплое время года. Делать это зимой не только некомфортно, но и опасно.

У остекления лоджии зимой есть преимущества: доступная цена, быстрая установка, моментальное тестирование работ. Но есть и особенности, которые нужно учитывать. Мороз не повод откладывать ремонт, тем более, когда возможно перезимовать в тепле уже в этом году.

Как вам статья?

Мне нравится1Не нравится1

Критерии выбора времени года

Техническая сторона установки практически неизменна в любое время года за исключением некоторых деталей. Поэтому остается ряд критериев, влияющих на предпочтение выбора времени года для монтажных процедур самим владельцем дома. Среди наиболее важных из них выделяются следующие:

Финансовая выгода.

Пожалуй, нет ни одного человека, который при замене окон в своем доме не желал бы сэкономить. Это тем более актуально, когда план работ распространяется на несколько или на все оконные проемы.

В связи с этим можно найти вполне надежные компании-изготовители ПВХ-окон, которые дают сезонные скидки на продукцию и монтажные работы. Как правило, это происходит зимой – так как большинство клиентов все же стремиться остеклить жилище до наступления холодов.

Качество и свободное время.

Еще одна сторона вопроса – наличие у бригады монтажников свободного времени. Дело в том, что в пик сезона специалисты работают по максимально плотному графику. Естественно, это не может не отразиться на качестве работ.

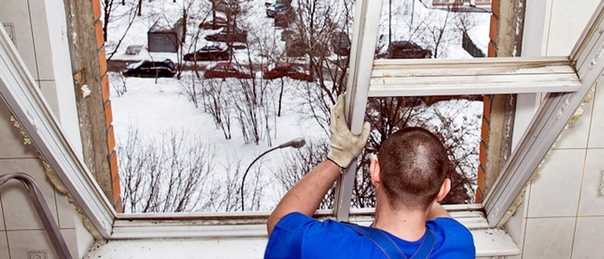

Зимой окна устанавливаются быстро и качественноИсточник na-dache.pro

Меньше всего заказов и больше отдыха у них как раз зимой. Установка будет выполнена не спеша, качественно и в срок. Однако выбирать нужно настоящих профессионалов. Так как работа малоопытных мастеров не даст гарантию результата в любое время года.

Состав проекта.

Пытаясь разрешить вопрос о том, когда лучше менять обычные окна на пластиковые – зимой или летом – нельзя забывать о технической стороне проекта. Это, прежде всего, такие характеристики:

  1. Расположение, форма, размеры и количество створок. Это напрямую повлияет на стоимость, удобство эксплуатации и комфорт в доме.
  2. Надежность. Многие в погоне за выгодой и лучшим результатом приобретают недорогие модели с крупным ПВХ-профилем. В действительности они скоро после установки начинают провисать и ломаться. Поэтому лучше выбирать хотя и дорогой, но стандартный вариант.
  3. Спектр работ. Окна можно установить просто, а можно с последующей отделкой и утеплением. Этим будет определяться и итоговая стоимость проекта.

Не лишним будет заранее перед заключением договора узнать о гарантиях, предоставляемых компанией-установщиком.

Технические характеристики окон нужно учитывать независимо от времени установкиИсточник na-dache.pro

В большинстве случаев специалисты рекомендуют подбирать для установочных работ день с мало- или полностью безветренной погодой. При этом оптимальный диапазон температуры окружающей среды – от -15°C и выше.

Теги

AUBIДвухсторонняя ручка на балконную дверьвзлом пластиковых оконвпаянный уплотнительгерметик для пластиковых окондетский замокдует из окназаклинила балконная дверьзаклинила ручка окназамена фурнитуры окназащита от детейзимний режимкак выбрать пластиковые окнакогда ставить окнаконденсат на окнахкоэкструдированный уплотнительмоскитные сеткинастройка пластиковых оконне закрывается балконная дверьокно проселооконные историипластиковые окна свистятплачут пластиковые окнаплохо закрывается окноприточные клапаны на окнахпровисла балконная пластиковая дверьпродувание пластиковых оконрегулировка пластиковых оконрегулировка фурнитурыручки с ключомскрипит балконная дверьсмазка пластиковых оконтекут окнауплотнительная резинаустановка окон пвхутепление оконуход за уплотнителемшумоизоляция окон пвх

На какой стадии строительства устанавливать евроокна?

Деревянные окна
. Лучше установить их по завершении внутри дома «мокрых» работ. Если установить их прежде, то высокий уровень влажности в помещении (около 90%) может нанести непоправимый вред деревянным рамам. Хотя производители утверждают, что современные деревянные окна устойчивы к влаге от атмосферных осадков и не деформируются, но не рекомендуют их монтаж перед выполнением штукатурки и стяжки. Некоторые из них даже предупреждают, что гарантия, предлагаемая на евроокна из дерева, утрачивает актуальность, если после установки столярных изделий проводились «мокрые» работы во влажных, неэффективно вентилируемых и плохо отапливаемых помещениях.

Окна ПВХ
. Не имеет значения, планируется их монтаж до «мокрых» работ или после них. Всегда должно обеспечить эффективную вентиляцию помещения (при необходимости и обогрев), чтобы влага не конденсировалась на поверхности стеклопакета, потому что она может затем перейти на откос и впоследствии спровоцировать появление плесени.

«Мокрые» работы зимой
. Часто строительные работы завершаются в конце осени и установка окон и отделочные работы попадают на зимний период. В этой ситуации лучше будет выбрать пластиковые окна, которые в принципе могут быть установлены в любое время года (хотя следует избегать дней, когда температура опускается ниже -5 °C, даже если для герметизации используется зимняя монтажная пена, которая может работать при температуре до -10 °C). Если зима холодная — лучше всего перенести монтаж пластиковых окон на весенний период. Очень низкая температура будет способствовать тому, что ПВХ станет хрупким, что может привести к растрескиванию профиля в процессе транспортировки, разгрузки и монтажа.

С установкой деревянных евроокон также лучше подождать до весны. Тем не менее, если евроокна уже вставлены, и существует желание закончить дом в зимнее время, стоит задуматься, не следует ли заменить влажные работы сухими. Укладка гипсокартона и гипсокартонных плит не имеет большого влияния на влажность в помещении, а также не задерживает дальнейшие отделочные работы

Когда на зиму прерывается работы, а окна уже установлены, имеет важное значение обеспечение вентиляции в помещениях, иначе накапливающаяся влага будет конденсироваться внутри дома – скорее всего именно на окнах

Качество зимнего монтажа окон

Как и в летний период, результат зависит в основном от опыта монтажников и соблюдения технологии установки.

Порядок работ при зимней установке окон таков:

  • Демонтаж старых окон
  • Подготовка оконного проема, очистка его о снега, льда, и нагрев проема строительными фенами. Последнее нужно для лучшего сцепления ПСУЛ (предварительно сжатая саморасширяющаяся уплотнительная лента) и монтажной пены с поверхностью».
  • Установка оконной коробки в проем. Все делается, естественно, по уровню, перекос окна недопустим.
  • Запенивание окна по периметру. Используется специальная зимняя пена.
  • В день монтажа сразу же необходимо и установить и утеплить внутренние откосы.
  • Сразу же на пену устанавливается и подоконник, прижимается специальными грузами или банками с водой.
  • Остается только установить всю фурнитуру и отрегулировать работу окна. Как уже сказано ранее, делать это нужно при температуре до -15 градусов.

Нормативная документация

Установка новых оконных блоков в процессе строительства или ремонта должна подчиняться требованиям нескольких государственных стандартов. Основным является ГОСТ 30971-2012 «Швы монтажные узлов примыкания оконных блоков к стеновым проемам».

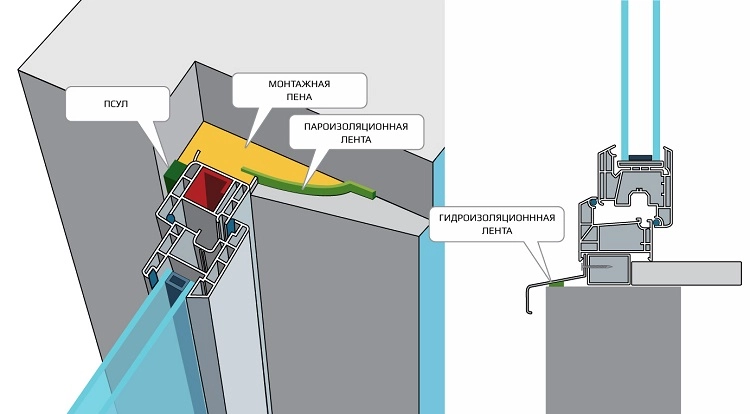

Схема установки оконного блока в наружный проем (ГОСТ 30971-2012)ГОСТ 30971-2012 — Узел верхнего (бокового) примыкания оконного блока к проему с четвертью в стене из кирпича с применением паропроницаемого герметика с отделкой внутреннего откоса штукатурным раствором. 1 — паропроницаемый герметик; 2 — рамный дюбель; 3 — декоративная заглушка; 4 — герметик; 5 — пенный утеплитель; 6 — пароизоляционный герметик; 7 — штукатурный раствор.ГОСТ 30971-2012 — Узел верхнего (бокового) примыкания оконного блока к проему без четверти в однослойной бетонной панельной стене с применением герметиков и отделкой внутреннего откоса влагостойким гипсокартонным листом. 1 — паропроницаемый герметик; 2 — пенный утеплитель; 3 — рамный дюбель; 4 — паронепроницаемый герметик или пароизоляционная лента; 5 — уголок из ПВХ; 6 — полиэтиленовая пленка; 7 — гипсокартонный лист с окраской; 8 — уголок из ПВХ

В нем разъясняются термины, приводит технические требования к монтажным швам и их классификацию. Кроме того, содержится более конкретная информация, а именно:

  • требования к материалам, из которых формируется шов;
  • примерный расчет изменения величины оконного блока под воздействием температуры;
  • примеры конструкции узлов и правила крепления блоков к стеновым проемам;
  • методики расчета температурного режима и определения водо- и воздухопроницаемости в естественных и лабораторных условиях.

Техническая документация, нормирующая изготовление и монтаж окон, год от года дополняется и совершенствуется, едва поспевая за быстро развивающимися технологиями. Чуть более десяти лет в нашей стране был актуален ГОСТ 30971-2002. Однако в 2012 году вышла его усовершенствованная версия с учетом новых требований СНиПов

Поэтому, используя данный стандарт, важно обращать внимание на год его издания

В 2021 году был создан ГОСТ 23166-2021, содержащий информацию о требованиях к самим оконным и балконным блокам. Помимо общей информации, аналогичной предыдущему стандарту, документ включает:

  • основные требования к конструкции блоков;
  • размеры блоков с допусками;
  • технические решения для проветривания, звукоизоляции и защиты от солнечных лучей;
  • требования к комплектующим элементам и материалам;
  • основополагающие эксплуатационные характеристики;
  • рекомендации по проектированию;
  • правила к приемке, транспортированию, эксплуатации и обслуживанию оконных и балконных блоков.

Информацию о технических требованиях блокам, изготовленным из поливинилхлорида содержит ГОСТ 30674-99. Он устанавливает размеры изделий с предельными отклонениями, а также требования к профилям и комплектующим деталям и изделиям (филенкам, прокладкам, вкладышам, оконным приборам) и их установке.

Для изготовления стеклопакетов разработан отдельный нормативный документ – ГОСТ 24866-2014. В нем приводится классификация этих изделий, требования к материалам и безопасности. Очень подробно рассмотрены вопросы контроля качества стеклопакетов:

  • определение геометрических размеров;
  • отклонения от плоскостности и прямолинейности;
  • оценка внешнего вида;
  • контроль герметичности, оптических искажений, точки росы, долговечности и многие другие параметры.

Таким образом, сегодня в Российской Федерации существует комплект нормативной технической документации, на основании требований которой должны выпускаться и устанавливаться оконные и балконные блоки в различных помещениях.

Технология зимней установки

Установка оконных блоков зимой усложняется низкими температурами и повешенной влажностью. Нужно каким-то образом нивелировать эти негативные условия. Для этого монтажники могут использовать два способа зимней установки стеклопакетов.

Простейший зимний монтаж

Как было сказано выше, в зимнее время должны соблюдаться некоторые нюансы в соответствии с порой года.

В холодное время года для герметизации стыков необходимо применять морозостойкую монтажную пену

  • Во-первых, для уплотнения нужно использовать монтажную пену с морозостойкими компонентами в составе.
  • Во-вторых, в холодное время года при запенивании стыков используют «тепловую» пушку. С помощью ее прогревают слой нанесенной пены со стороны улицы. И только потом приступают к заполнению пеной зазоров изнутри. Это делается для качественного заполнения уплотнителем (пеной) всех пустот.
  • В-третьих, это поэтапная установка. То есть, демонтировав старое, тут же устанавливают новое, и так поочередно, работая с каждым проемом.
  • В-четвертых, монтажная лента крепится в теплых условиях. Если позволяют возможности, то до снятия старых.
  • И в-пятых, гидро- и пароизоляционная лента (ПСУЛ) во время монтирования также прогревается «тепловой» пушкой.

С помощью тепловой пушки прогревают поверхности стыков и ПСУЛ-ленту

Это самая элементарная «зимняя» технология установки стеклопакетов, без соблюдения которой, невозможно получить качественный результат.

Теплый монтаж

Использование такой технологии увеличит затраты на установку окон, зато ее использование позволяет сгладить условия зимнего сезона.

Схема теплого монтажа

Что предусматривает технология теплого монтажа пластиковых окон?

  • Теплый монтаж окон – это обязательная наружная герметизация проема. Для защиты места установки на проем со стороны улицы закрепляется защитный экран. Тепловой экран для монтажа окон сдерживает нагретый воздух в комнате и не позволяет промерзать установленным стеклопакетам. К тому же такая защита не допустит и попадания лишней влаги.
  • Для уплотнения, как и при обычной зимней установке, используют морозостойкую монтажную пену.
  • Обязательное соблюдение внутренней герметизации стыков между рамой и проемом. Внутри помещения – силикон (герметик, который предотвращает попадание влаги). Средним слоем будет монтажная пена, выполняющая функцию уплотнителя и утепления стыка. Снаружи все зазоры прикрываются водонепроницаемой лентой.

Монтаж окон зимой предусматривает алгоритм работ, схожий с обычным, по установке в теплое время года:

  • Закрывается проем;
  • демонтаж старых рам;
  • подготовка поверхности проема;
  • монтажные работы;
  • отделка откосов.

Защитный экран обеспечивает надежную и качественную установку окон ПВХ зимой

Использование технологии тёплый монтаж более предпочтительно в зимний период. Защитный экран в комплексе с материалами обеспечит более качественную установку без дополнительных рисков (разрушения уплотнителя, появления плесени и грибка) в любом из типов построек (кирпичном, панельном или блочном доме). К тому же использование тройной защиты при теплом монтаже увеличит герметичность, что сократит расходы на отопление.
